2021年5月3日零時整,我公司以EPC施工總承包模式建設的全球五百強——晉能集團河南天慶煤化工有限責任公司12MW余熱余壓資源綜合利用發電EPC項目,順利通過168老化運行驗收,項目正式移交于業主方。

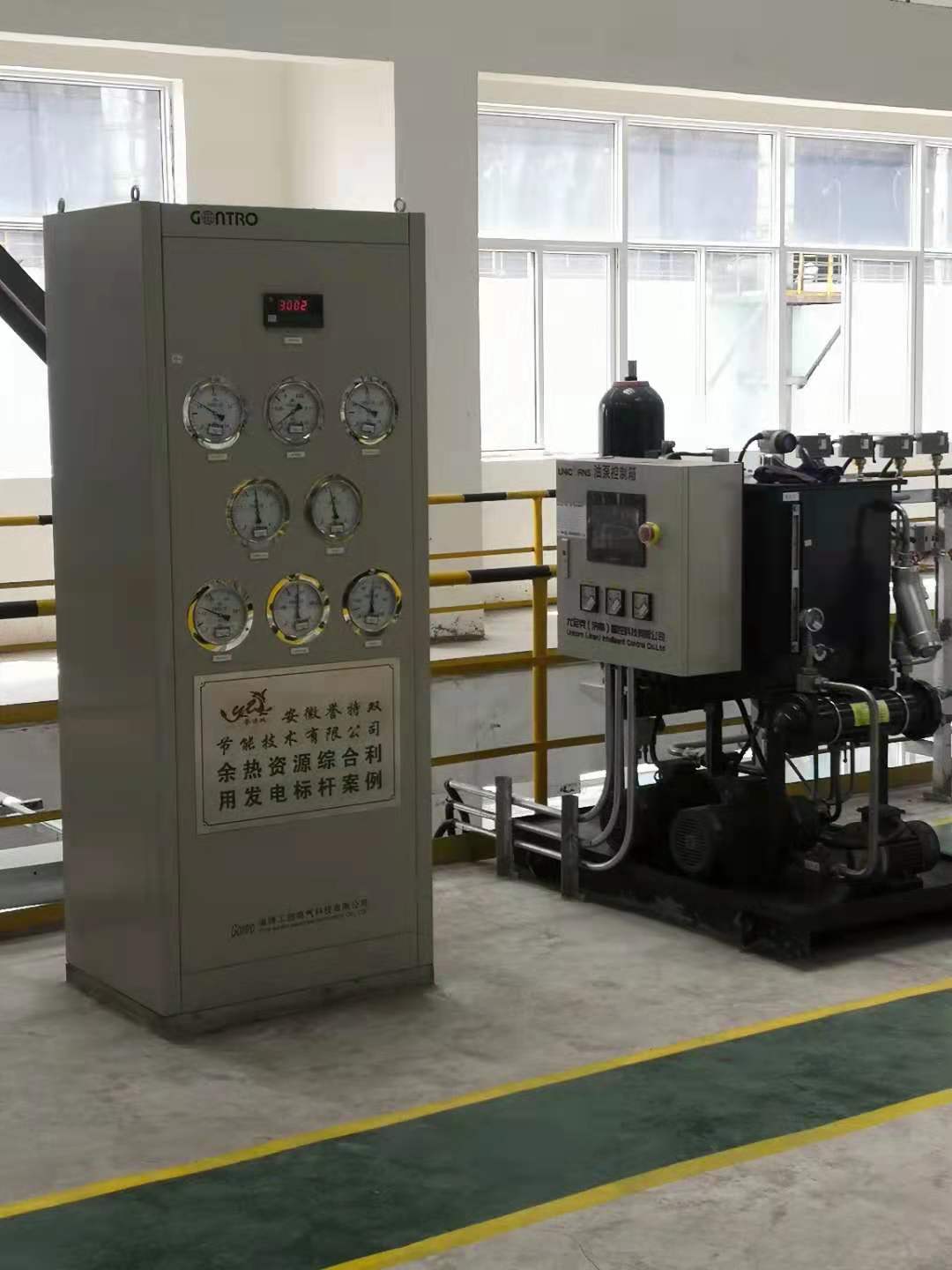

該項目為消耗利用天慶公司的低壓富裕蒸汽,配置12MW高效低壓凝汽式汽輪發電機組,進行做功產電的同時,回以凝結水予以利用。我公司按照合同約定,負責高效汽輪機組的整套設計、生產、供貨、安裝、調試工作,并同步承擔發電機組、電調、電氣、儀表等全系統的匹配與安裝調試的項目EPC施工總承包服務工作。

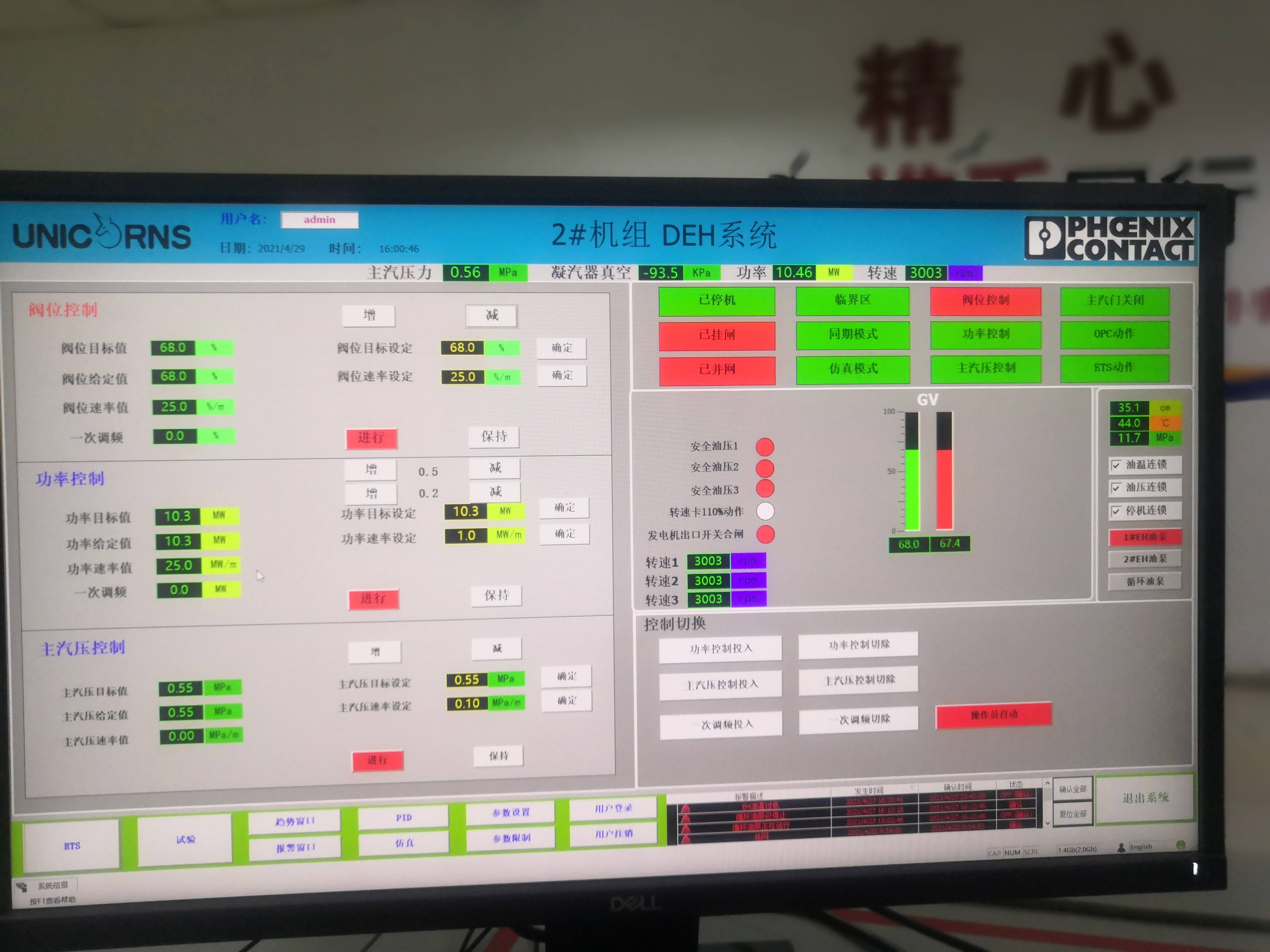

該項目自2021年4月26日零時進入168小時老化運行期,至5月3日零時整結束,期間運行參數等情況,雙方共同參與試驗,主要參數如下:
總主汽流量:10185.21T;總發電量:1609200千瓦/時;發電負荷:平均9578kw/h;主汽壓力:平均0.59Mpa;主汽溫度:平均205度;真空度:平均—0.093Mpa;平均汽耗值:6.329kg/kwh;時間:4月26零點—5月3號零點,共168小時。
結論:機組實際運行汽耗值6.329kg/kwh,在平均進汽溫度僅205度,遠低于設計參數230度的工況下(低25度,焓值做功,影響效率),實際汽耗值仍遠低于項目合同約定值6.55kg/kwh。機組運行正穩、穩定,各項技術和經濟指標均達到合同約定與項目預期效果,節能經濟與社會效益均非常顯著。

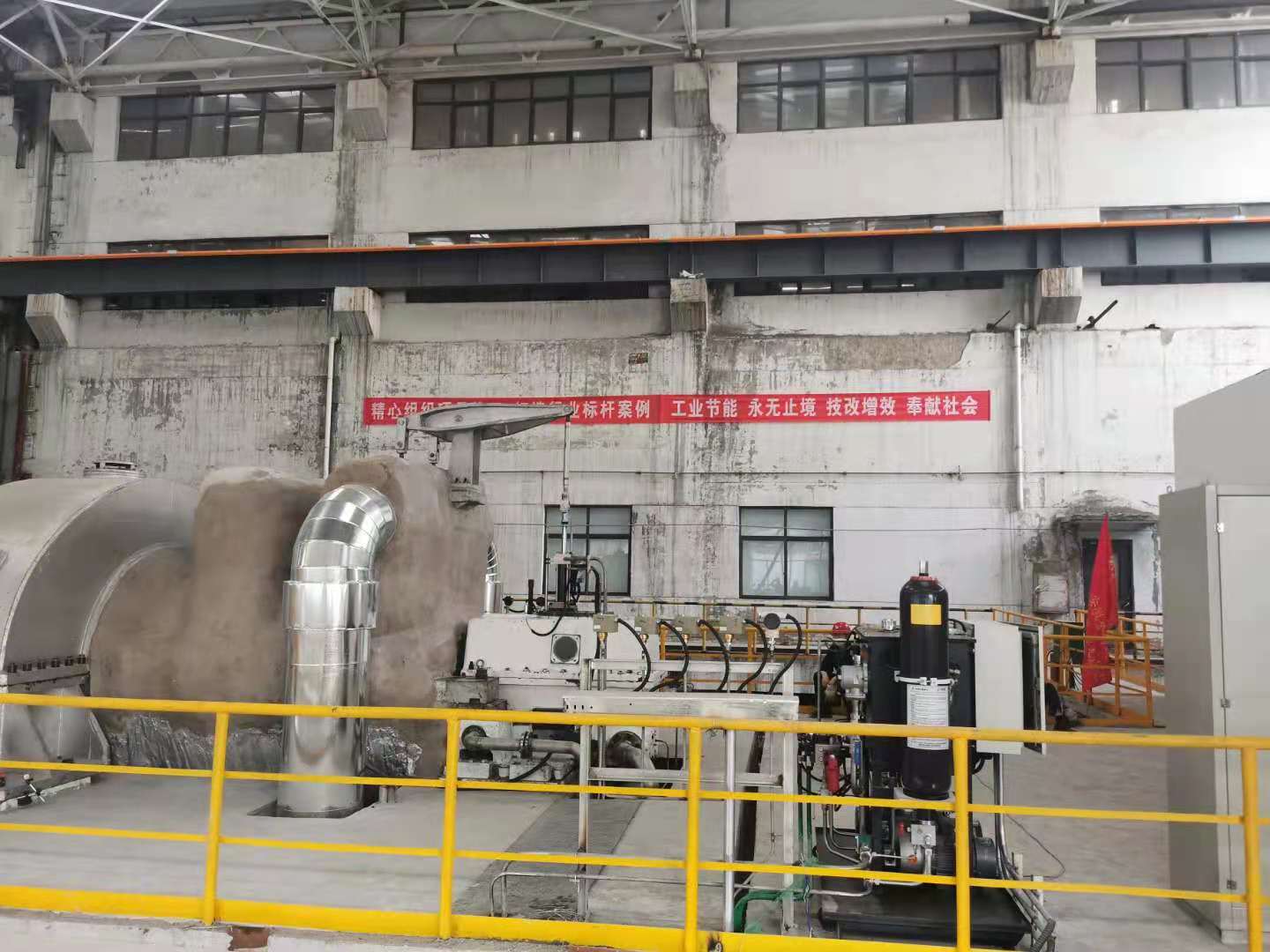

在項目的建設過程中,我公司的現場管理、設備優勢、施工組織、拼搏精神、團隊意識、服務態度等得到了業主的高度贊揚,以實際行為贏得了信任和尊重。該項目的順利驗收,再次檢驗了我公司優良的項目綜合服務水平與市場口碑,標志著我公司在余熱余壓資源綜合利用發電領域,又建立一個標桿示范業績。
